一、项目基本情况
项目名称:眼科综合检查室及科技成果转化办公室改造工程
预算金额:349146.43元(人民币)
建设单位:首都医科大学附属北京天坛医院
项目情况:
1、眼科检查室改造工程位于门诊一部四层西北角,改造面积约47平方米。
2、科技成果转化办公室改造工程位于B区行政科研楼2层的(C轴~D轴)/(2/B1轴~3/B1轴)间,改造面积约58平米。
二、工作内容
1、眼科检查室改造工程包含隔墙安装(高度至吊顶),新做涂料墙面、树脂板墙面。安装工位电源插座和信息插座及对应的电气线路,安装顶面照明灯具及对应的电气线路,安装洗手台盆及对应的给排水管道,装饰施工完成后,进行验收和室内环境质量检测。

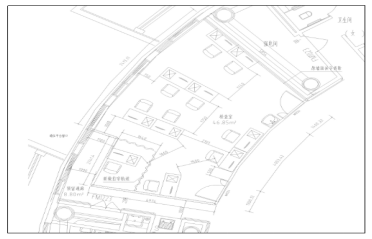

(改造后平面图)
2、科技成果转化办公室改造工程为新建隔墙,强电、信息、空调、消防等各专业流水施工,装饰施工完成后,进行验收和室内环境质量检测。

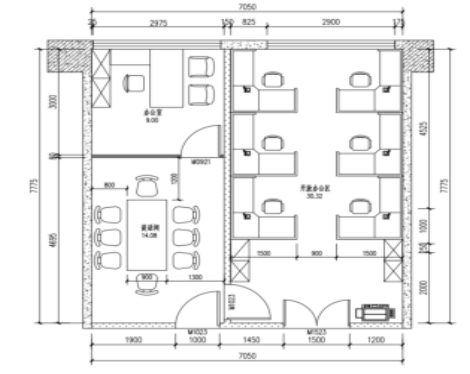

(改造后平面图)
竣工需提交竣工图纸(纸质版三套、电子版一套)及工程、施工资料(按照北京市《建筑工程资料管理规程》DB11/T695-2017)。
3、工期计划:开工后60个日历天
4、主要工程量:
4.1、眼科检查室改造工程:
(1)装饰工程:石膏板隔断65.13㎡、墙面喷刷涂料新做65.13㎡、新装金属门2樘、天棚开检查口5个。
(2)安装部分:荧光灯5套、JDG20钢管100m、2.5㎡电线350m、接线盒33个、插座20个、地插座7个、配电箱1台、5*10电缆100m、DN20镀锌钢管120m、DN50聚丙烯静音排水管60m、台下式洗脸盆1套。
(3)弱电工程(管线预埋):JDG20钢管150m,穿引线150m,接线盒16个。
(4)配套施工工程量自行考虑。
4.2、科技成果转化办公室改造工程
(1)装饰工程: 石膏板隔断54.22㎡、玻璃隔断10.71㎡、喷刷涂料108.44㎡、玻璃门1.89㎡、钢质门8.05㎡、橡胶板卷材楼地面46.06㎡、地面橡胶踢脚线47.14m、波打线47.14m、天棚吊顶拆除53.4㎡、吊顶新做硅钙板53.4㎡。
(2)安装部分:JDG20钢管522m、墙面开槽51m、2.5㎡电线1566m、ABB16A-3P空气开关2个、5*5电缆46m、接线盒82个、荧光灯12套、插座17个、单联开关2个、三联开关1个、JDG20钢管455m。
(3)通风工程:DN32镀锌钢管192.09m、DN25镀锌钢管158.37m、DN20镀锌钢管160.66m、镀锌风管1.5mm17.03㎡、送风口,回风口8个、柔性软风管8节、支吊架制作,安装55kg、DN20球阀4个、DN20Y型过滤器4个、自动排气阀4个、锈钢软接头8个、电动两通阀4个、数字温控器4个、风机盘管4台。
(4)配套施工工程量自行考虑。
5、工程质量控制标准:本工程要求严格按照国家有关施工及验收规范、技术标准进行施工,工程质量等级为合格。
6、中标人根据本工程招标范围及要求进行施工,若局部工程需要中标人进行深化设计,中标人应提交深化设计,深化设计文件需获得建设单位的确认。除非发包人提出新的工作内容和要求,发包人不会因为中标人深化设计而再支付任何费用。
7、投标报价中应含所有材料、设备的检测、检验、调试等费用。按国家或地方标准规范要求的各项检验、检测、试验(包括施工过程中下发和执行的国家或地方规范要求等),其费用已包含在签约合同价中。如有特殊要求或争议,医院有权委托第三方检测,并由中标人承担检测费用。
8、中标人供应的材料、设备均须有出厂证明和质量证明。
三、投标人的资格要求:
1、在中华人民共和国境内注册,具有独立承担民事责任的能力和经营许可。
2、具有良好的商业信誉和健全的财务会计制度。
3、具有履行合同所必需的设备和专业技术能力。
4、有依法缴纳税收和社会保障资金的良好记录。
5、近三年内,在经营活动中没有重大违法记录。
6、只有在法律上和财务上独立、合法运作并独立于采购人的供应商才能参加此次投标。
7、单位负责人为同一人或者存在直接控股、管理关系的不同供应商,不得同时参加本项目。
8、近三年内(投标应答文件接收时间前)被“信用中国”网站列入失信被执行人和重大税收违法案件当事人名单的、被“中国政府采购网”网站列入政府采购严重违法失信行为记录名单(处罚期限尚未届满的),不得参与本项目。
9、不允许挂靠、借用资质行为。
10、符合法律、行政法规规定的其它要求。
11、具有有效的建筑工程施工总承包三级或以上资质、安全生产许可证。
四、打分表
序号 | 评分因素 | 分值 | 评分标准 |
1 | 报 价部分(20 分) | 投标报价(20 分) | 价格分数=(投标最低报价/投标报价)×价格权重(20%)×100 |
2 | 商务部分(28分) | 企业业绩(9分) | 每提供一项50万元以上合同相关项目业绩得 3分,最高得9分; 注:业绩证明材料以合同协议书为准。 |
人员职称、年龄(3分) | 配备人员全部为高、中级职称,且年龄结构非常合理的得3分;配备人员以高、中级为主,年龄结构搭配合理的得 2分;配备人员以高、中级为主,年龄结构搭配较合理的得1分;人员职称、年龄结构搭配不合理的得0分。 | ||
人员专业配套(6分) | 专业配套合理齐全,满足本工程工作需要的得5-6分;专业配套基本齐全的得2-4分;专业配套不合理的得0-1分。注:拟派团队人员应提供身份证、本单位社保证明及其他证明资料。 | ||
项目经理(5) | 担任项目经理工作年限在 5 年以上的得4-5分,3年(含)~5年(含)的得2-3分,3年以下得0-1分 | ||
拟投入主要施工机械设备情况及自有或市场租赁设备占比 (5) | 拟投入主要施工机械设备不能满足工程要求的得0分;拟投入主要施工机械设备的配置基本满足工程要求的得 1-4 分;拟投入主要施工机械设备齐全,完全满足工程要求的得5分。 | ||
3 | 技术方案部分(52分) | 项目团队和岗位设置情况及职责划分(10 分) | 评审委员会对投标文件进行逐项评审,按以下原则打分:优85%-100%;中: 70%-85%;一般 60%-70%:差:60%以下。 |
对本工程的重点、难点分析及对策(7分) | |||
施工方案(7分) | |||
质量控制及措施(7分) | |||
施工总体进度计划及保障措施(7分) | |||
安全措施(7分) | |||
环境保护及文明施工措施(7分) | |||
4 | 合计(100分) |
五、报名时间、方式、评选时间和地点 报名时间:2023年11月9日至2023年11月15日 报名方式:提交密封盖章的纸质版(北京天坛医院B区东门 田老师 15911058971 收 ) 评选时间:2023年11月16日 10点00分 地点:首都医科大学附属北京天坛医院
